Ausbau Glasfasernetz

Die Technischen Betriebe Altstätten erschliessen bis Ende 2026 die Bauzonen von Altstätten, Lüchingen, Hinterforst, Lienz und Plona mit Glasfasern in der Technologie Fibre to the Home (FTTH).



Die Stimmbürgerschaft hat am 28. November 2021 einen entsprechenden Kredit genehmigt. Die Technischen Betriebe sind für die Finanzierung, den Bau und Betrieb sowie für den Unterhalt und die Erweiterung des Glasfasernetzes zuständig. Neben dem regionalen Telekomanbieter Rii Seez Net wird das Glasfasernetz auch Sunrise, Salt und Swisscom zur Verfügung stehen.



Bauprojekt

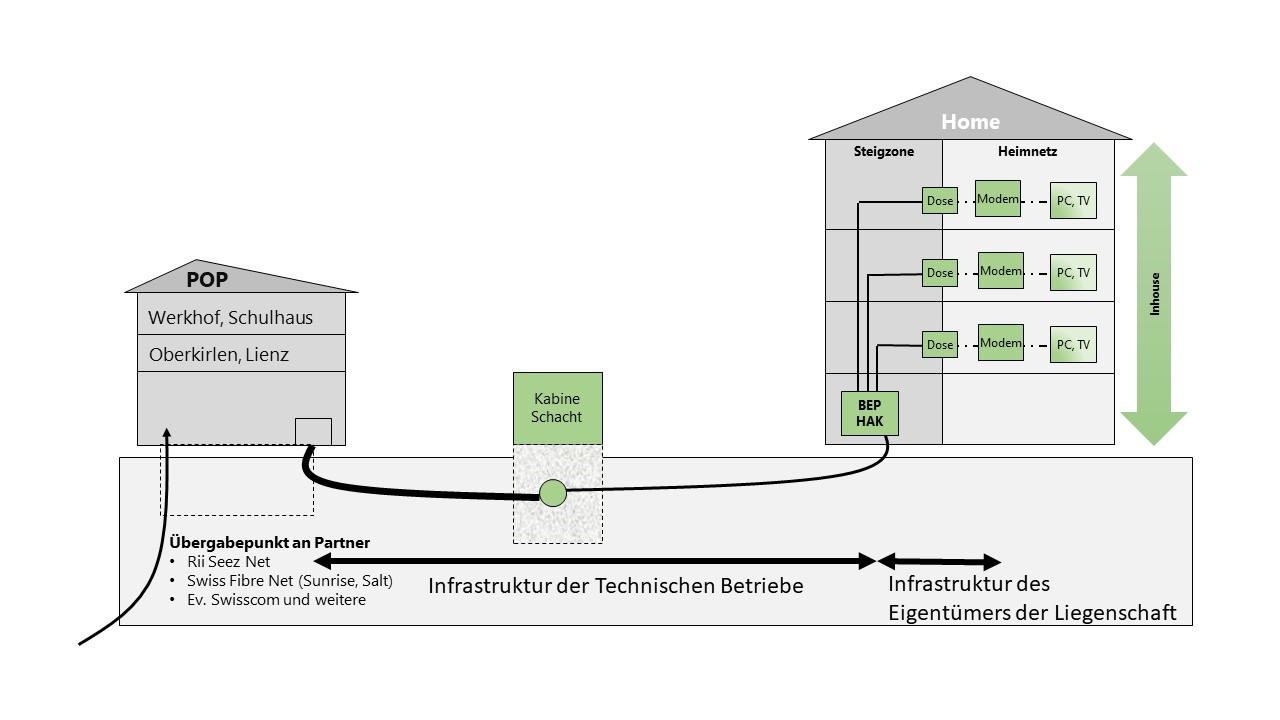

Die Planung und Umsetzung für das Glasfasernetz von Altstätten, Lüchingen, Hinterforst, Lienz und Plona erfolgt als Gesamtausbau mit Anschluss sämtlicher Nutzungseinheiten (Wohnungen, Einfamilienhäuser, Geschäfts- und Gewerbeliegenschaften) innerhalb der Bauzone bis Ende 2026. Jede Nutzungseinheit wird direkt mit zwei Glasfasern erschlossen: Die Glasfasern werden bis in die Wohnung verlegt. Diese Glasfasern werden an vier zentralen Standorten (Werkhof, Schulhaus Feld, Oberkirlen, Lienz) zusammengeführt und an die Telekomanbieter übergeben.

Glasfasernetz

Ausbauetappen

In den Jahren 2022 und 2023 ist die Erschliessung von 130 Mehrfamilienhäusern in Altstätten und Lüchingen geplant, die mehr als zirka fünf Wohnungen aufweisen. In Summe sind das rund 1'775 Nutzungseinheiten. Anschliessend soll gebietsweise vorgegangen werden, wobei eine Bauetappe typischerweise 200 – 300 Nutzungseinheiten umfasst. In den Jahren 2023 bis 2026 sollen durchschnittlich 1'000 Nutzungseinheiten pro Jahr erschlossen werden.

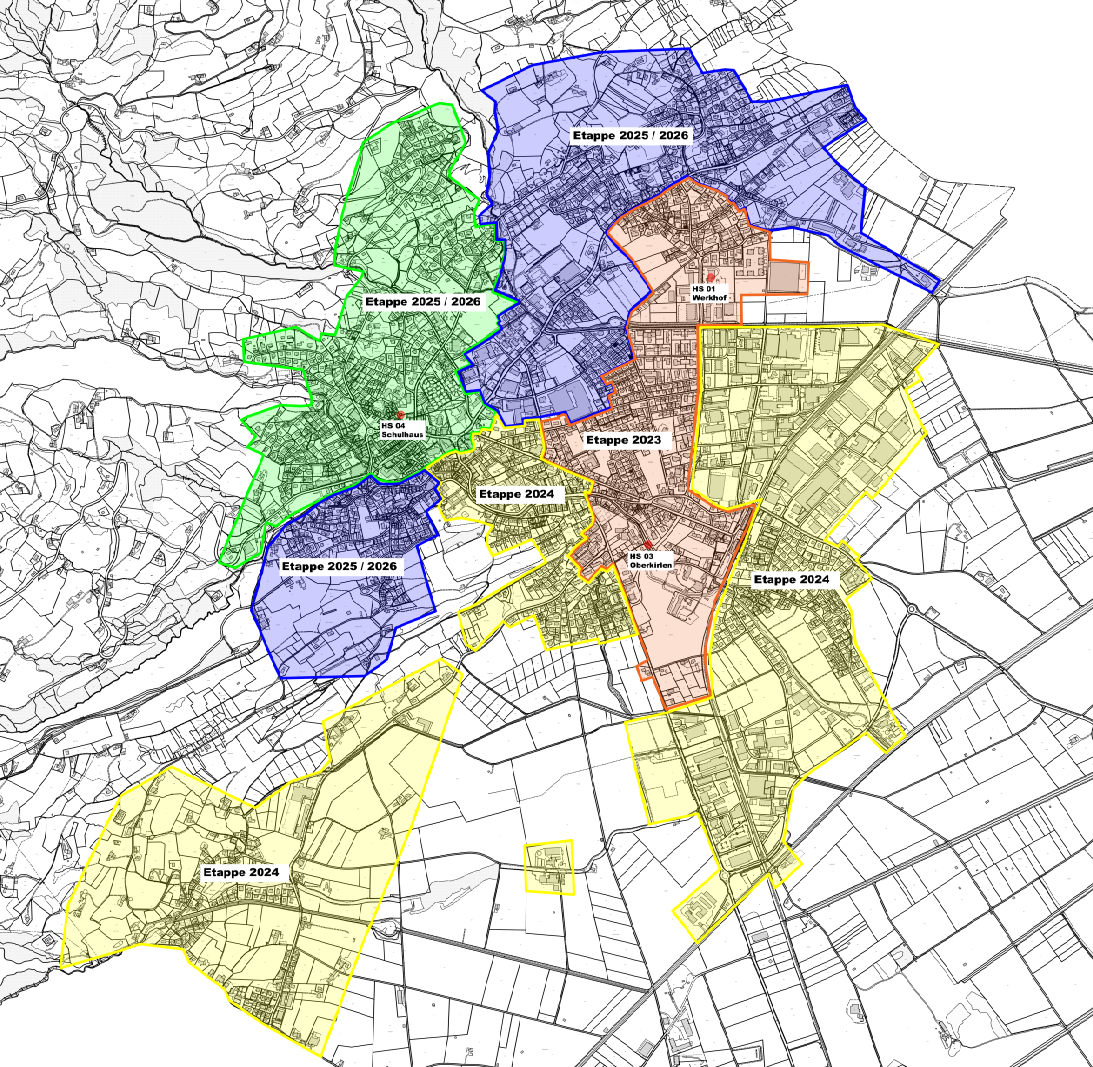

Etappenplan
